Sandras steg för steg









Europeiska jordbruksfonden för landsbygdsutveckling: Europa investerar i landsbygdsområden.

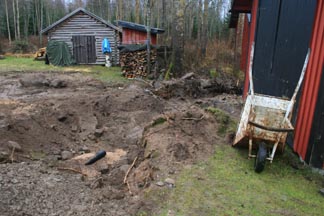

Fredagen den 6 november 2009

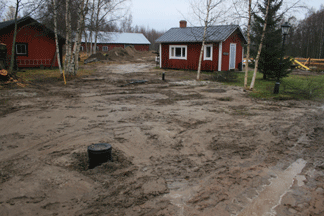

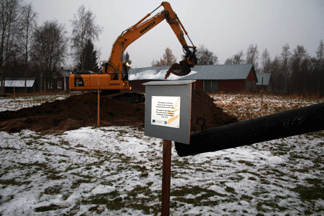

Utpålning














Måndagen den 9 november 2009
Arbete med grunden har påbörjats

















Måndagen den 16 november 2009

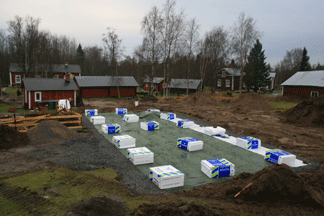

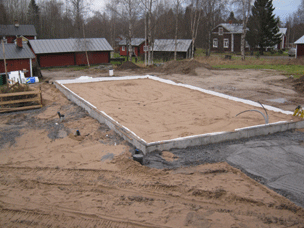

Grunden klar














Måndagen den 16 november 2009
Avloppsledningarna dragna och pumpstationen anlagd












Måndagen den 16 november 2009
Avloppledningarna dras till Fagernäsvägen














Fredagen den 20 november
Sockeln gjuten

















Måndagen den 23 november 2009

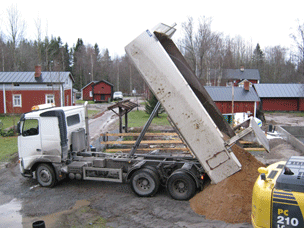

Sand körs till grunden













Fredagen den 27 november 2009.
Byggpaus fram till Julmarknaden den 28 december. Sanden på plats och sockeln isolerad.










Måndagen den 1 december 2009.

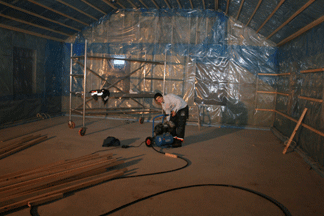

Bygget spiras




















Torsdagen den 3 december 2009

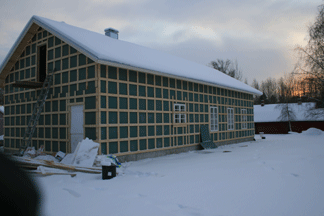

Takbräder läggs








     Fredagen den 11 december 2009. Taket är lagt.







Nyårsaftonen 31.12.2009

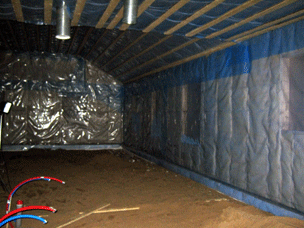

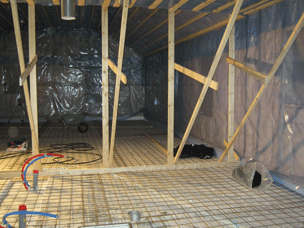

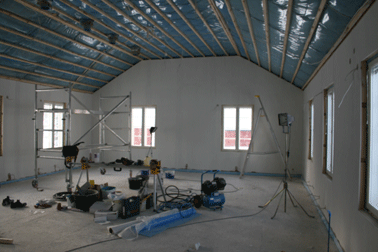

Isolering i väggar och tak, vatten- och avloppsledningarna dragna.










Fredagen den 9 januari 2010
Golvet armerat.

















Lördagen den 9 januari 2010.
El-Rune drar golvvärme i köket, entrén och toaletterna.
Gjutning av golvet på måndag










Fredagen den 15 januari 2010
Bild av den blivande samlingssalen. Golvet gjutet.
Väntan på fönstren.

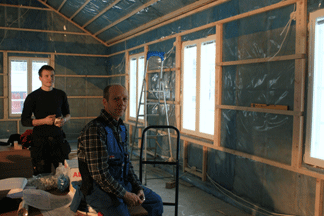

Tisdagen den 19 januari 2010

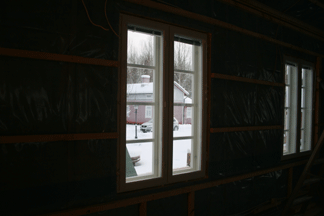

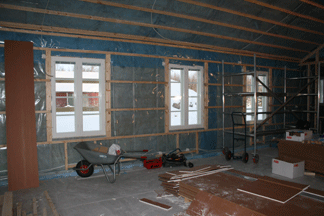

Fönstren monterade, El-Rune drar elledningarna innan skivorna läggs på väggarna.












Tisdagen den 19 januari 2010.
I bakgrunden köket  t.v. och entrén t.h.













Tisdagen den 19 januari 2010
Fönster från insidan sett.














Tisdagen den 19 januari 2010
Fasad mot väster, baksidan













Torsdagen den 21 januari 2010

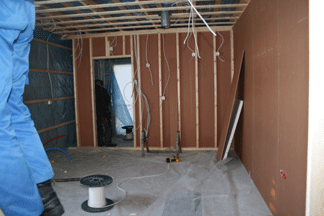

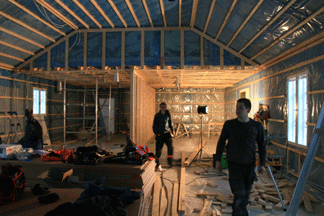

Skivor spikas på mellanväggarna. Elledningar dras.











Torsdagen den 21 januari 2010
Interiör från köket. Teknikutrymmet i bakgrunden.













Fredagen den 22 januari 2010

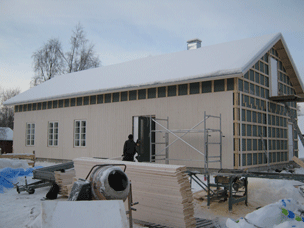

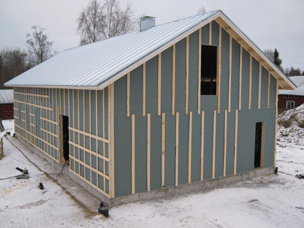

Ytterpanelen läggs

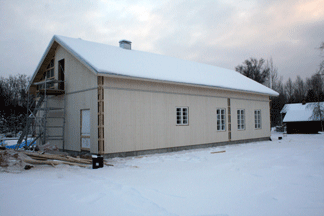

Måndagen den 28 januari 2010
Väggskivorna i köket läggs.













Måndagen den 28 januari 2010
Ytterpanelen lagd på husets baksida
















Tisdagen den 2 februari 2010
Ytterpanelen klar, knutbräderna läggs

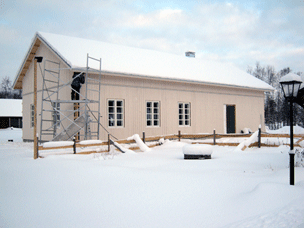

Tisdagen den 16 februari 2010

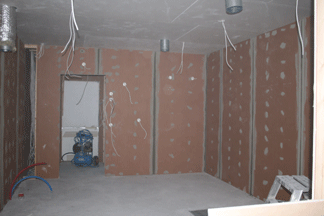

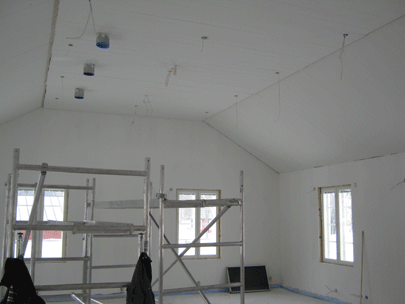

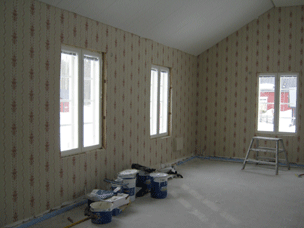

Innerväggarna spacklas och grundmålas












Tisdagens den 30 mars 2010

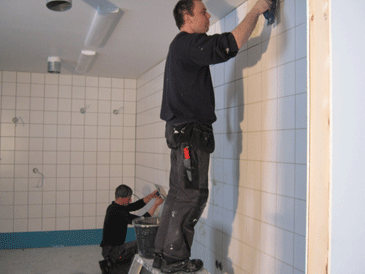

Kakelfogning i köket

















Tisdagen den 30 mars 2010
Takbräderna målade och lagda















Tisdagen den 30 mars 2010
Tapeterna i salen prövas















Lördagen den 3 april 2010

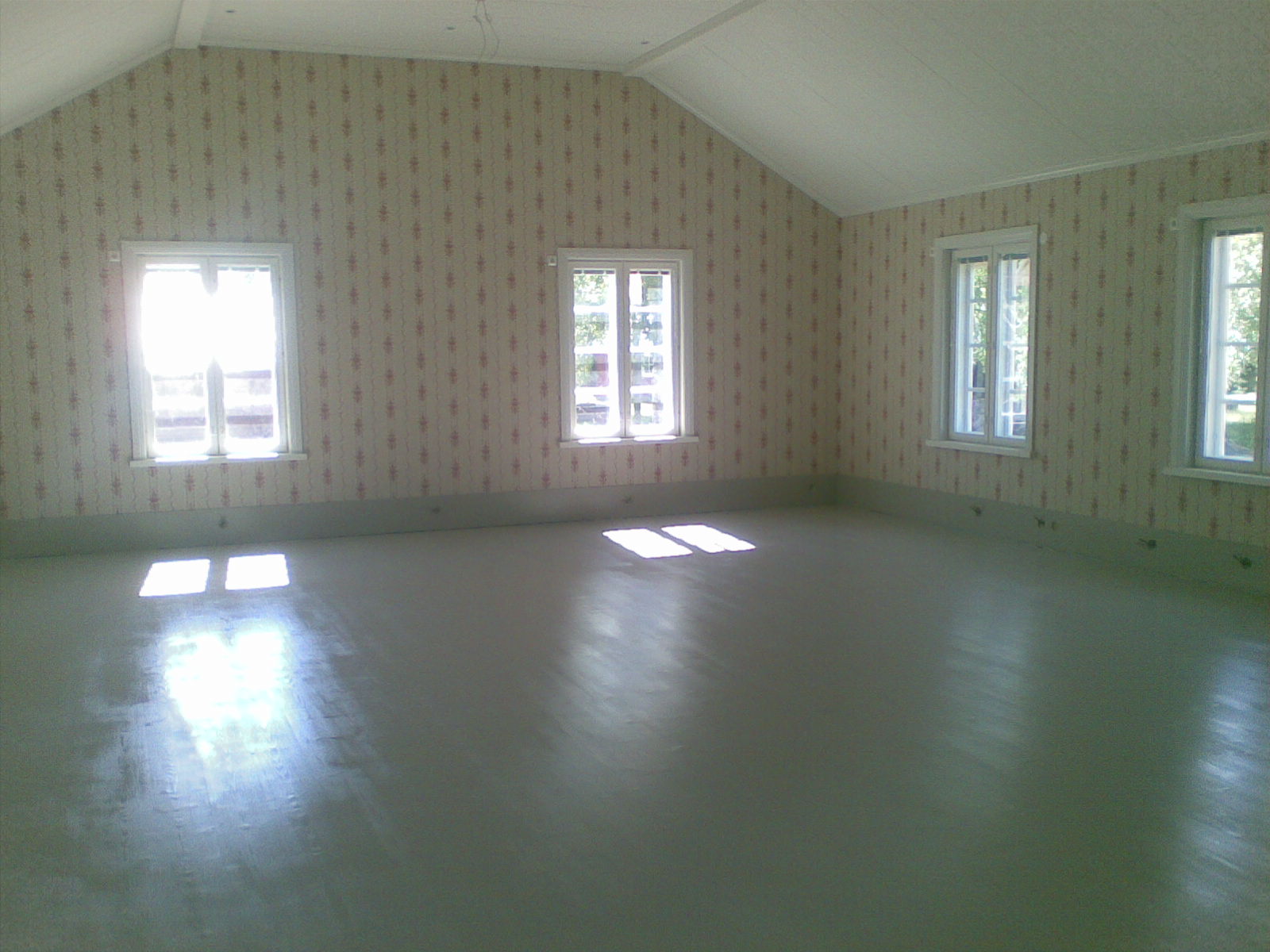

Tapetserat

Tisdagen den 6 april
Luftvärmepumpen installeras











Torsdagen den 29 april 2010

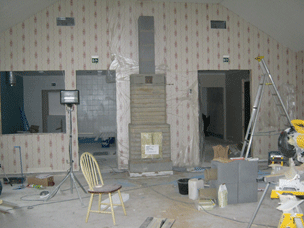

Kakelugnen muras. Lister målas.
Betonggolven torkar och snart läggs golvbeläggningen.














Måndagen den 3 maj 2010

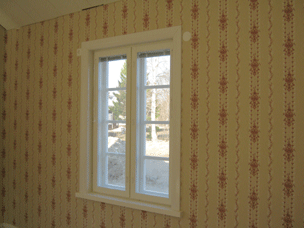

Fönsterlisterna monteras












Måndagen den 24 maj 2010.

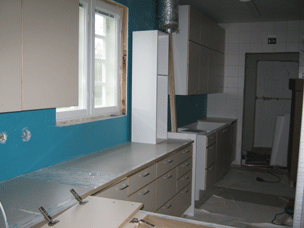

Köksinredningen monteras
















Den 24 maj 2010

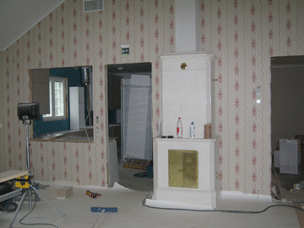

Kakelugnen i samlingssalen är på plats.













Golvet har målats två varv, grått
Onsdagen den 2 juni 2010

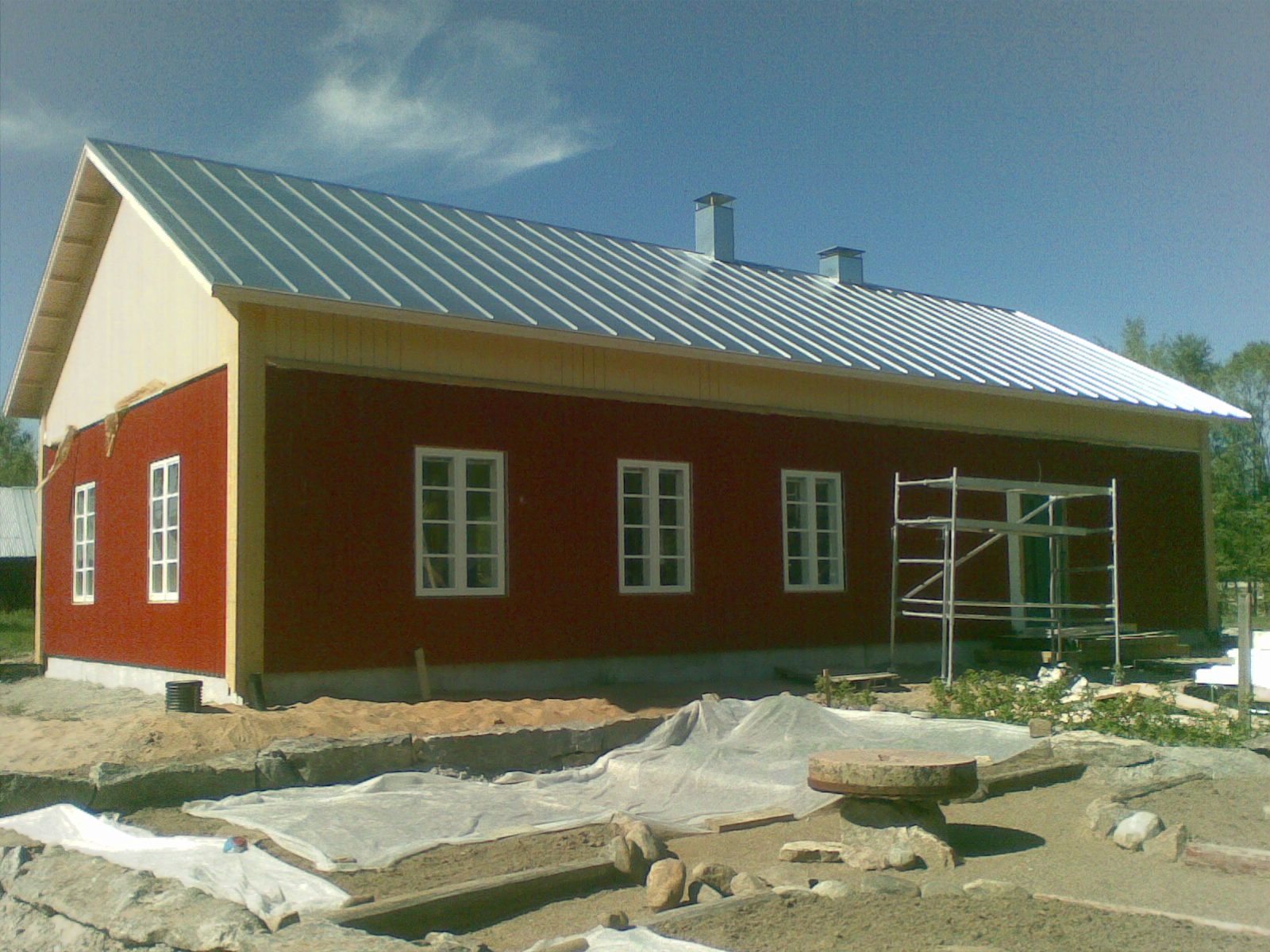

Ytterväggarna får gul, röd färg och vita knutar
Onsdagen den 2 juni 2010











Lördagen den 25 juli 2010
Huset står i det närmaste klart.














Lördagen den 25 juli 2010
Möblerna monterade och på plats i salen.
Borden är tillverkade hos Lintula i Närvijoki och stolarna hos Senkki Oy i Jurva













Augusti 2010

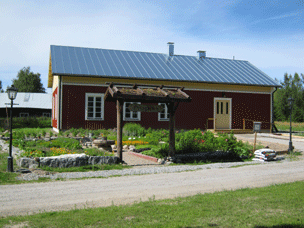

Örtagården blommar invid det nya huset.


Foto: Sixten Lund
